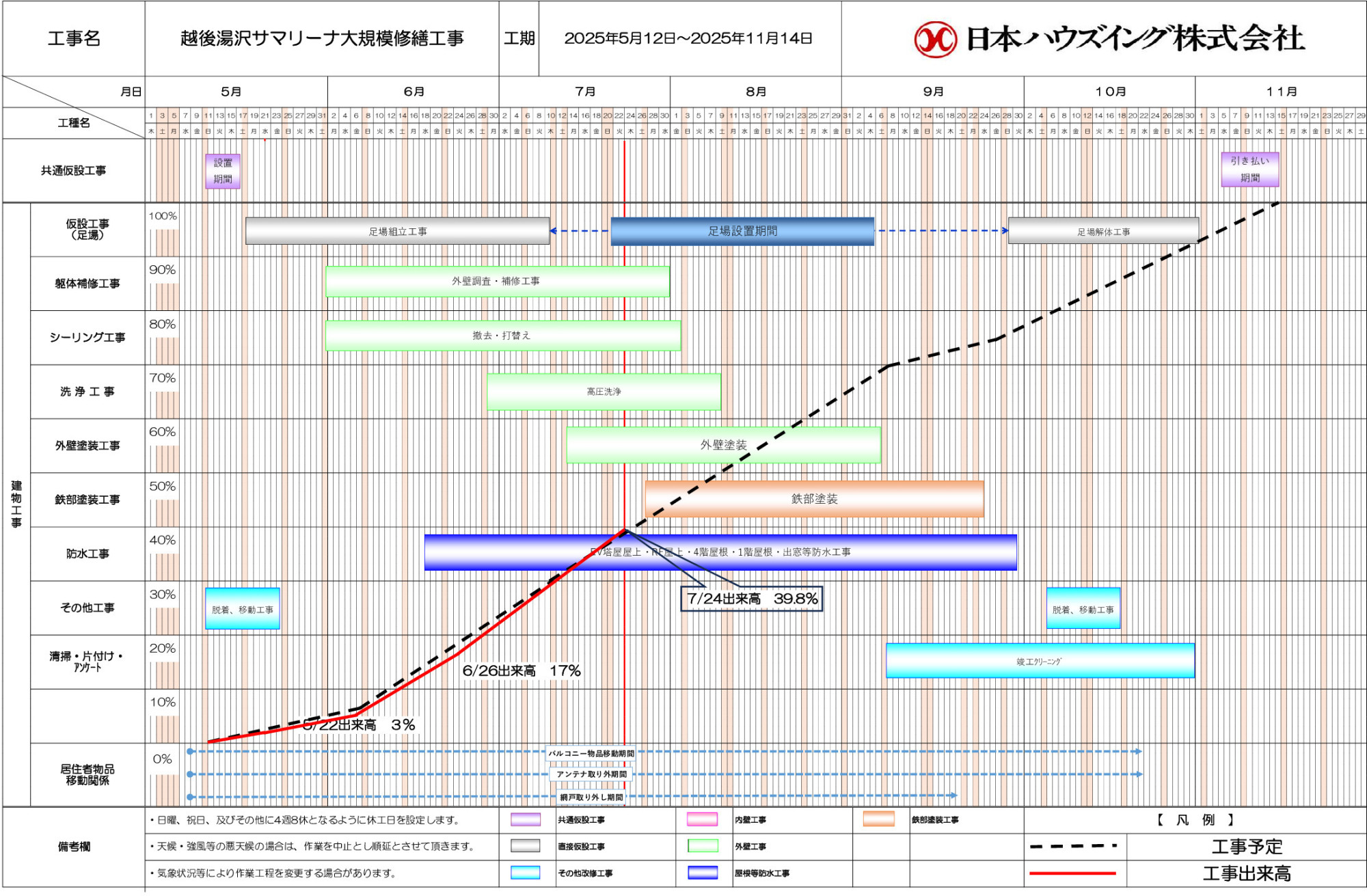

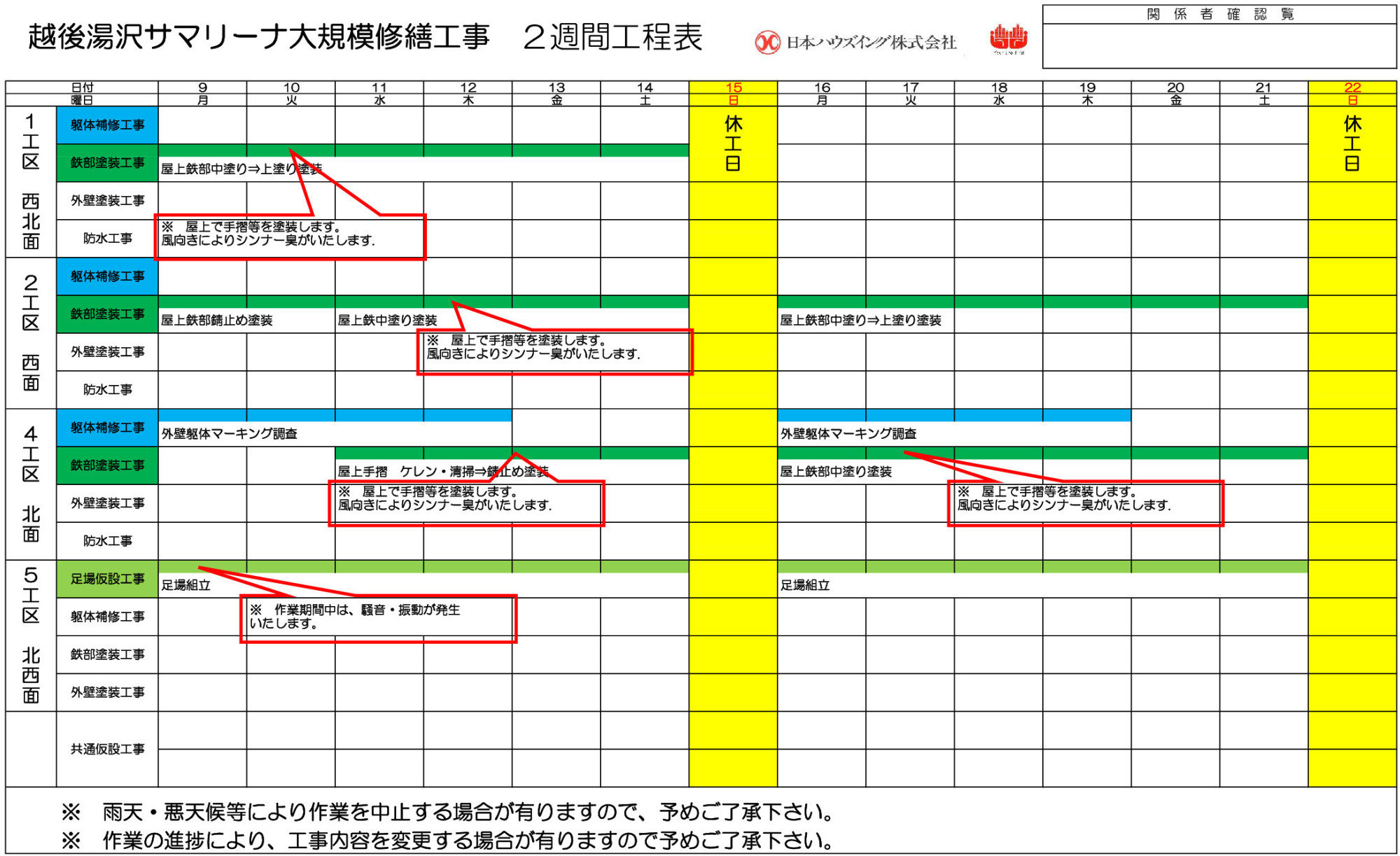

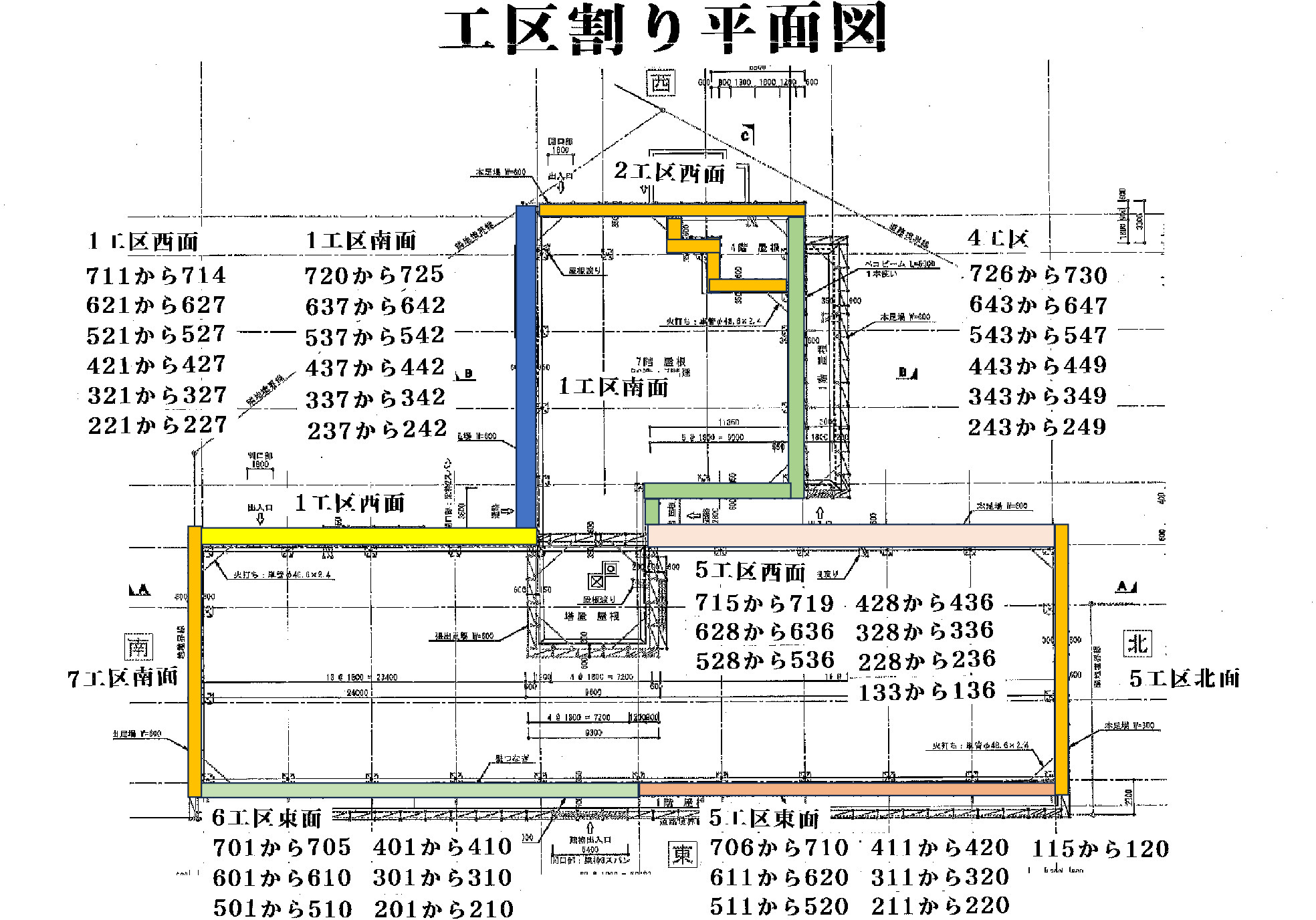

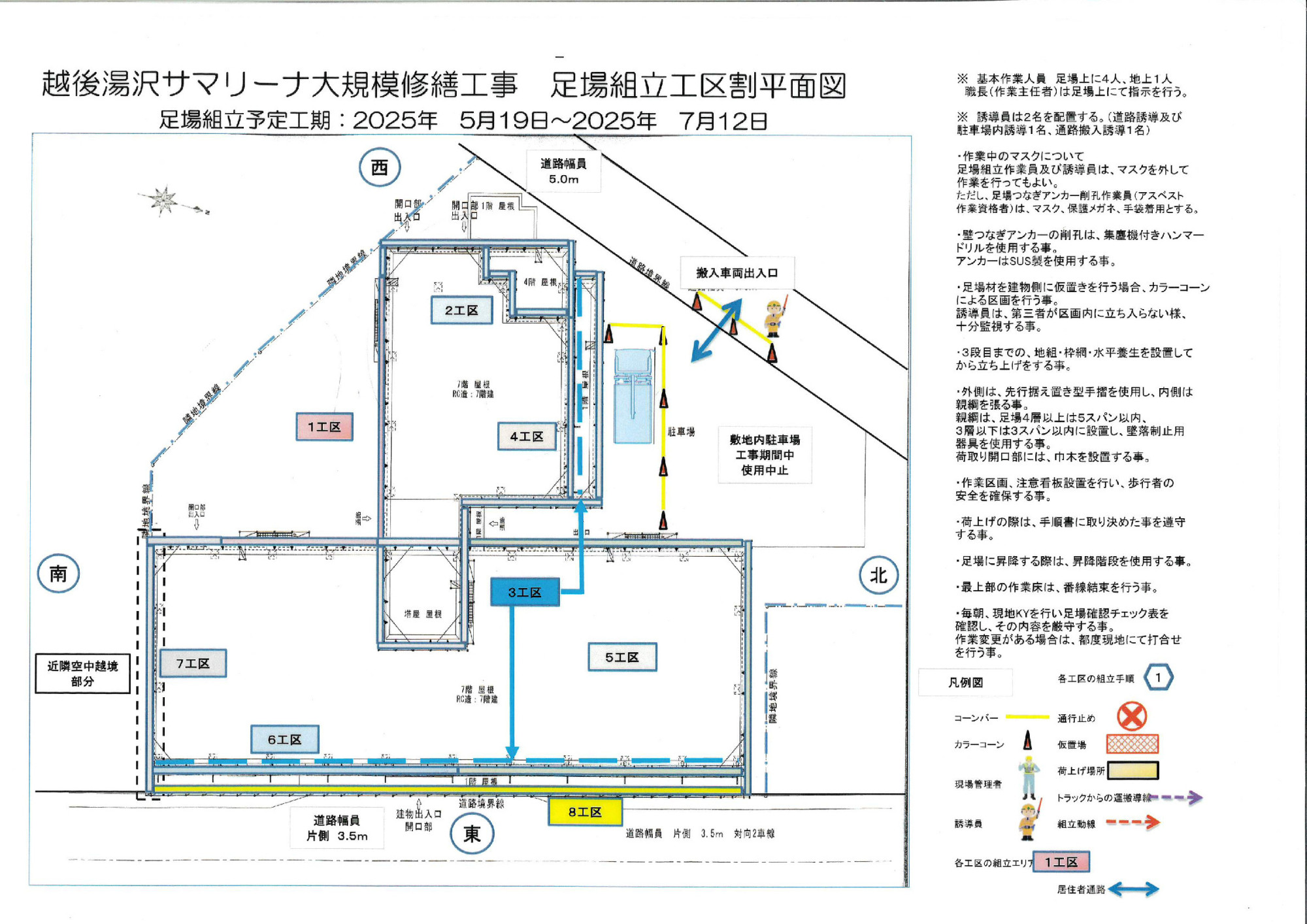

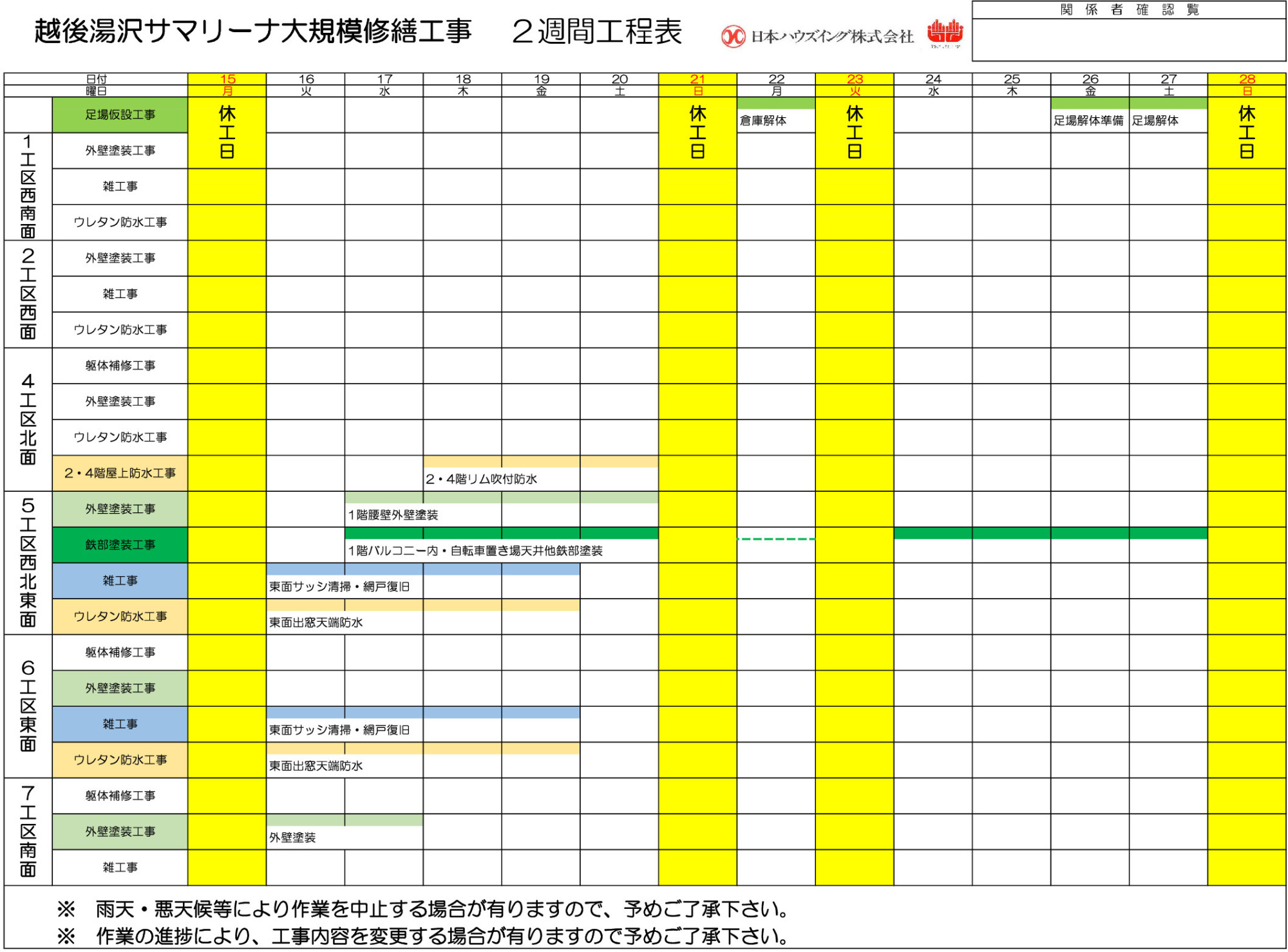

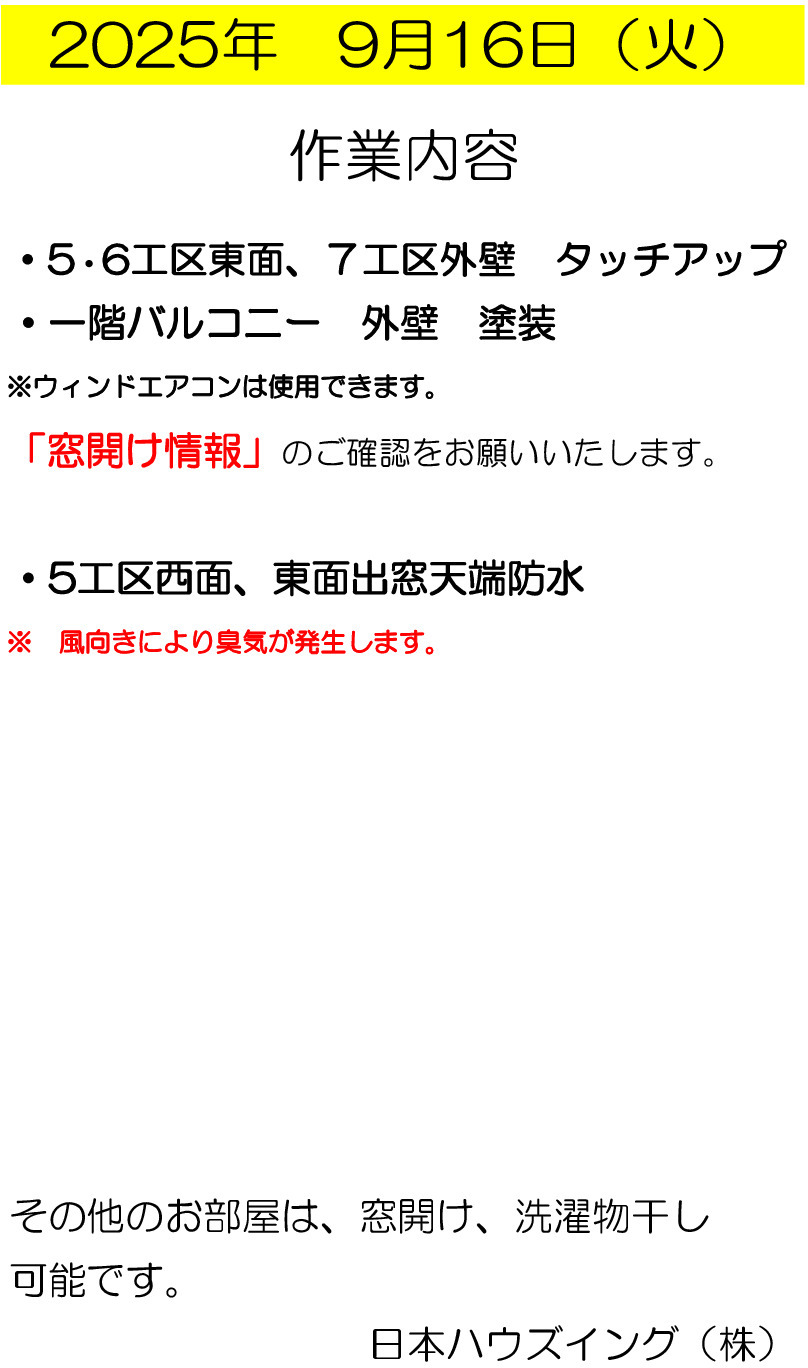

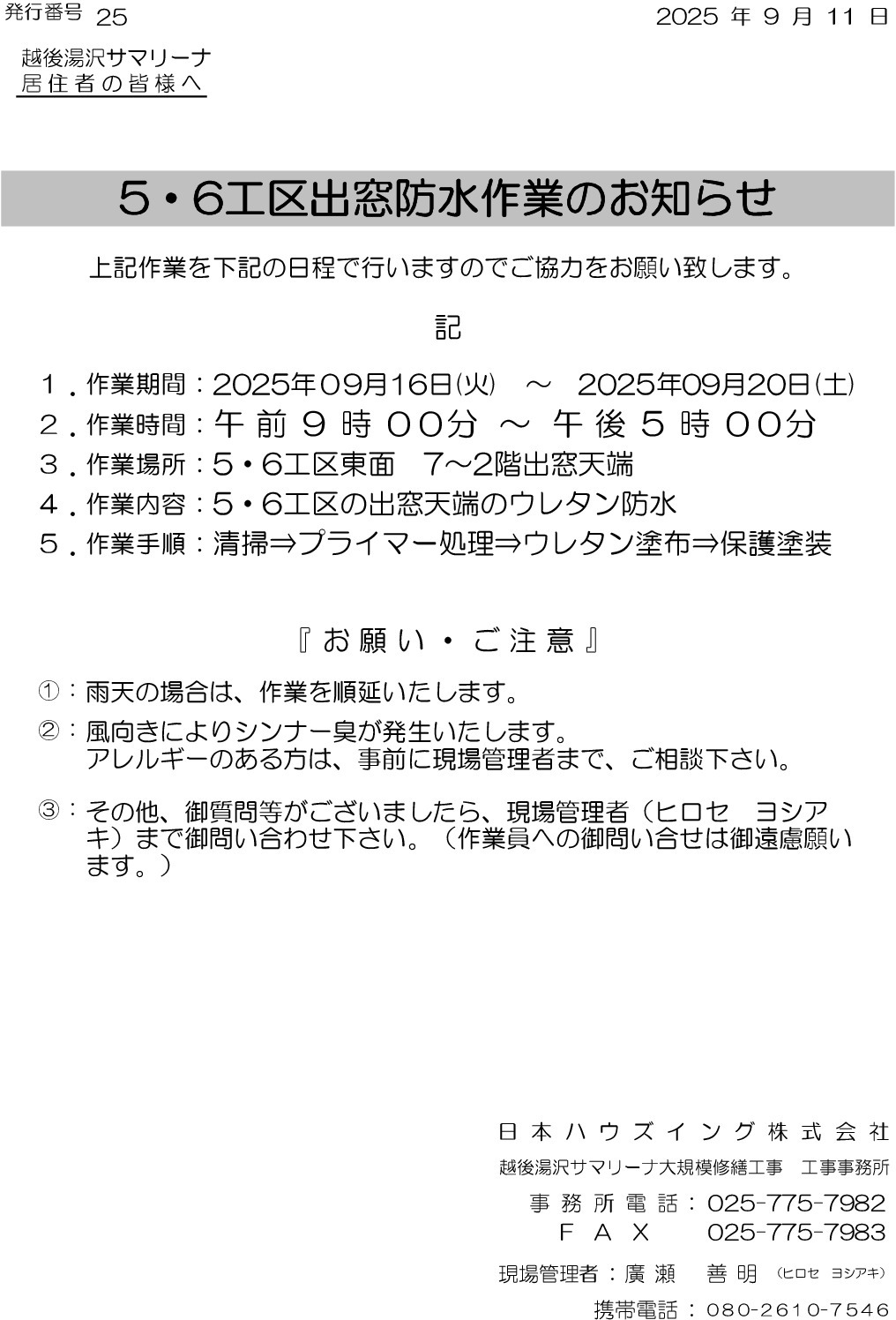

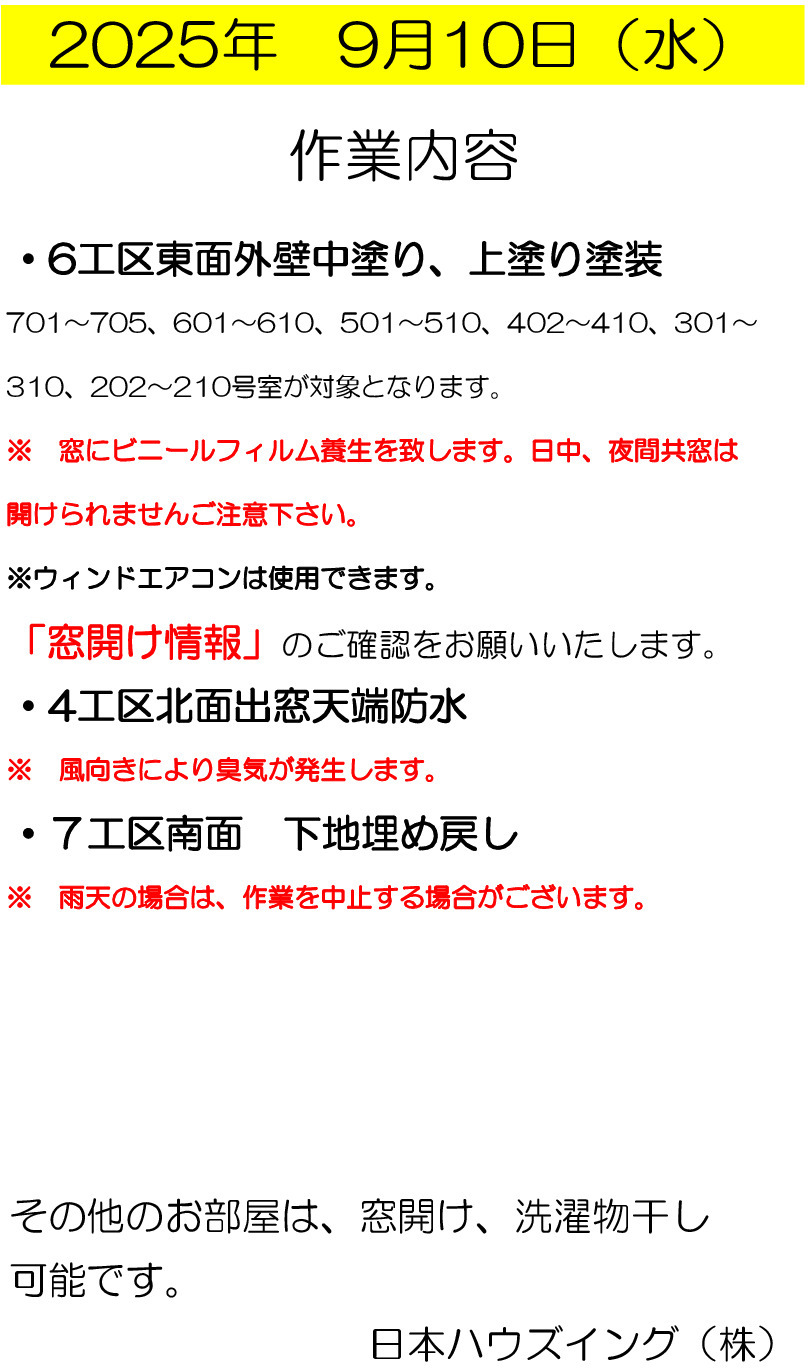

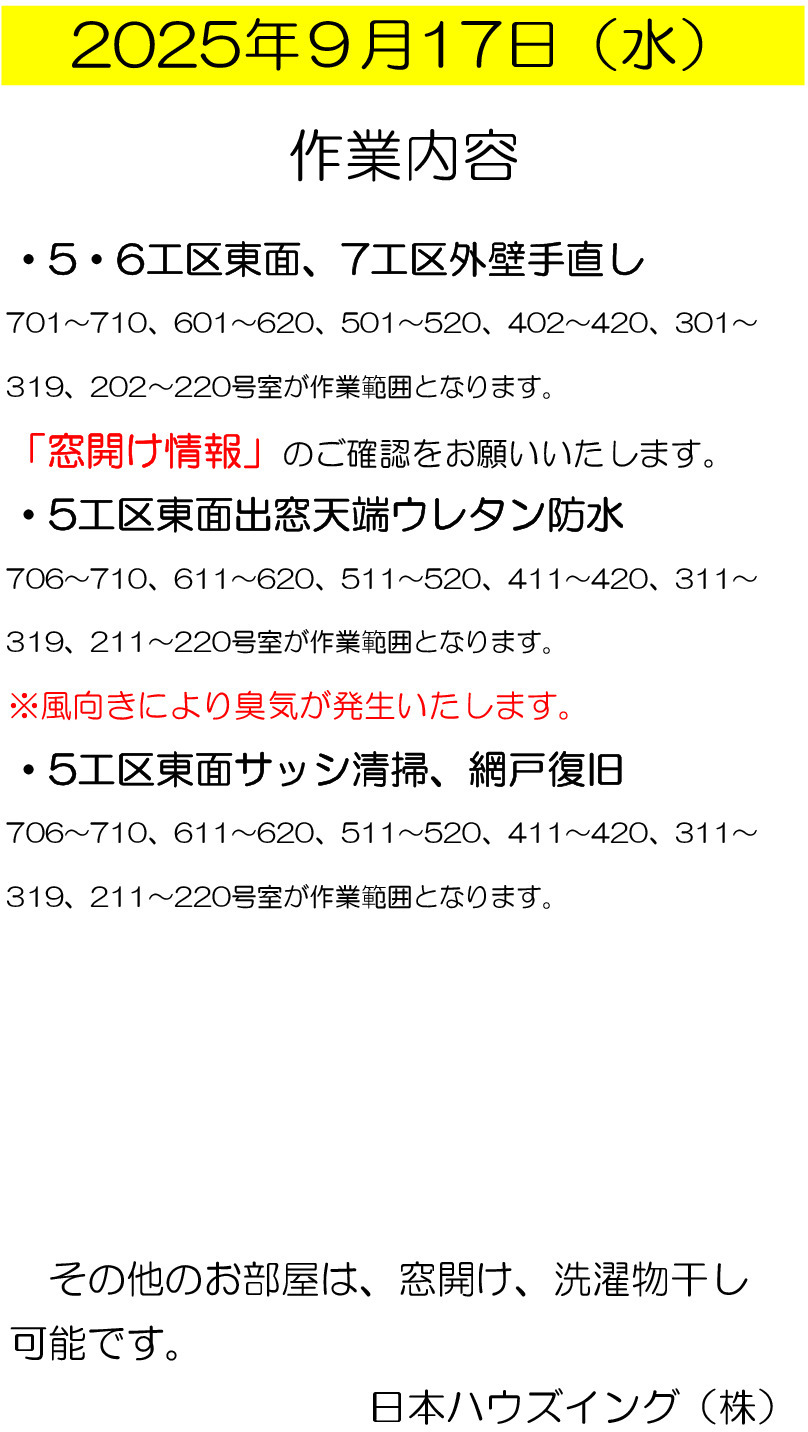

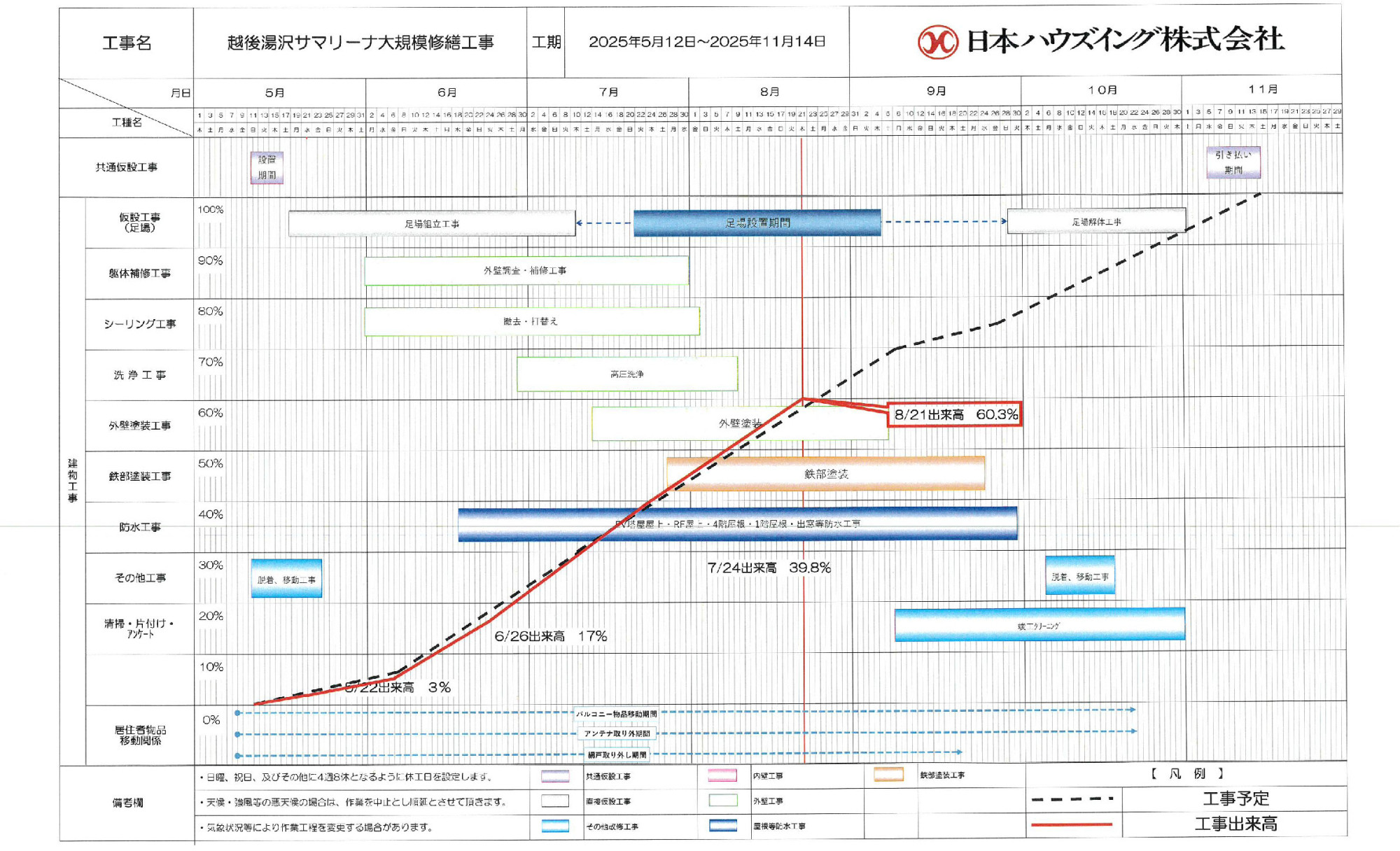

越後湯沢サマリーナ 大規模修繕工事 元請:日本ハウズイング(株)
閉じる
新着情報

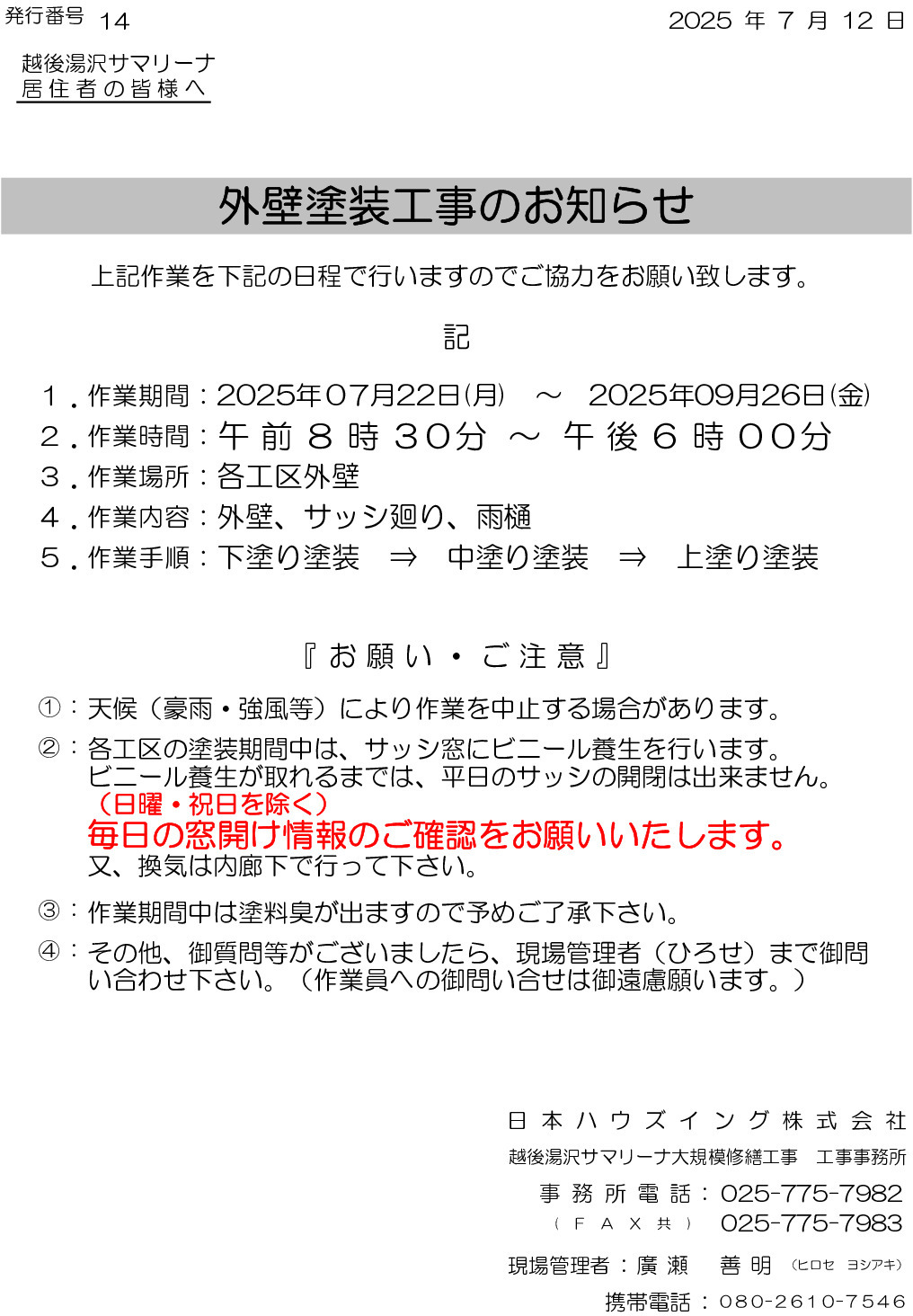

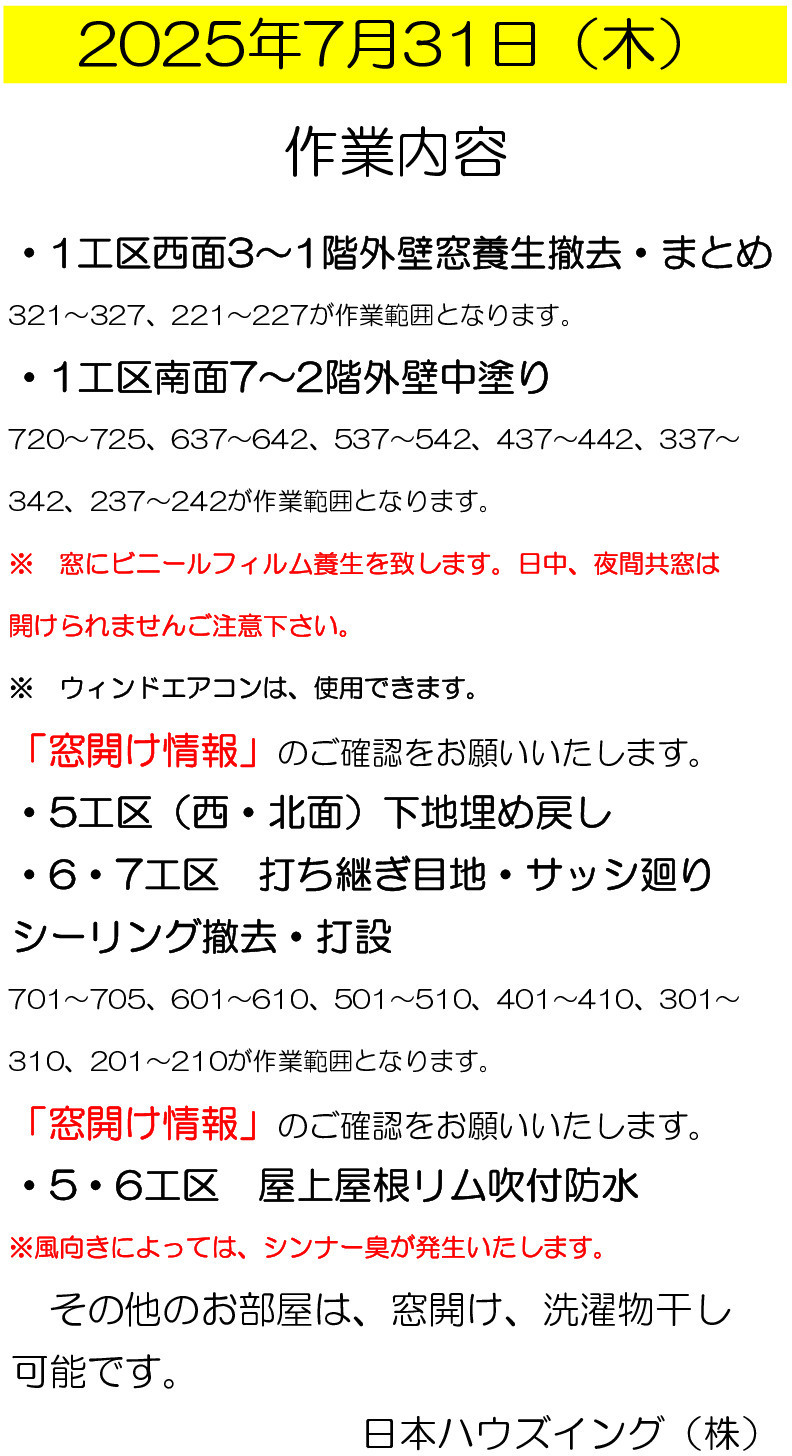

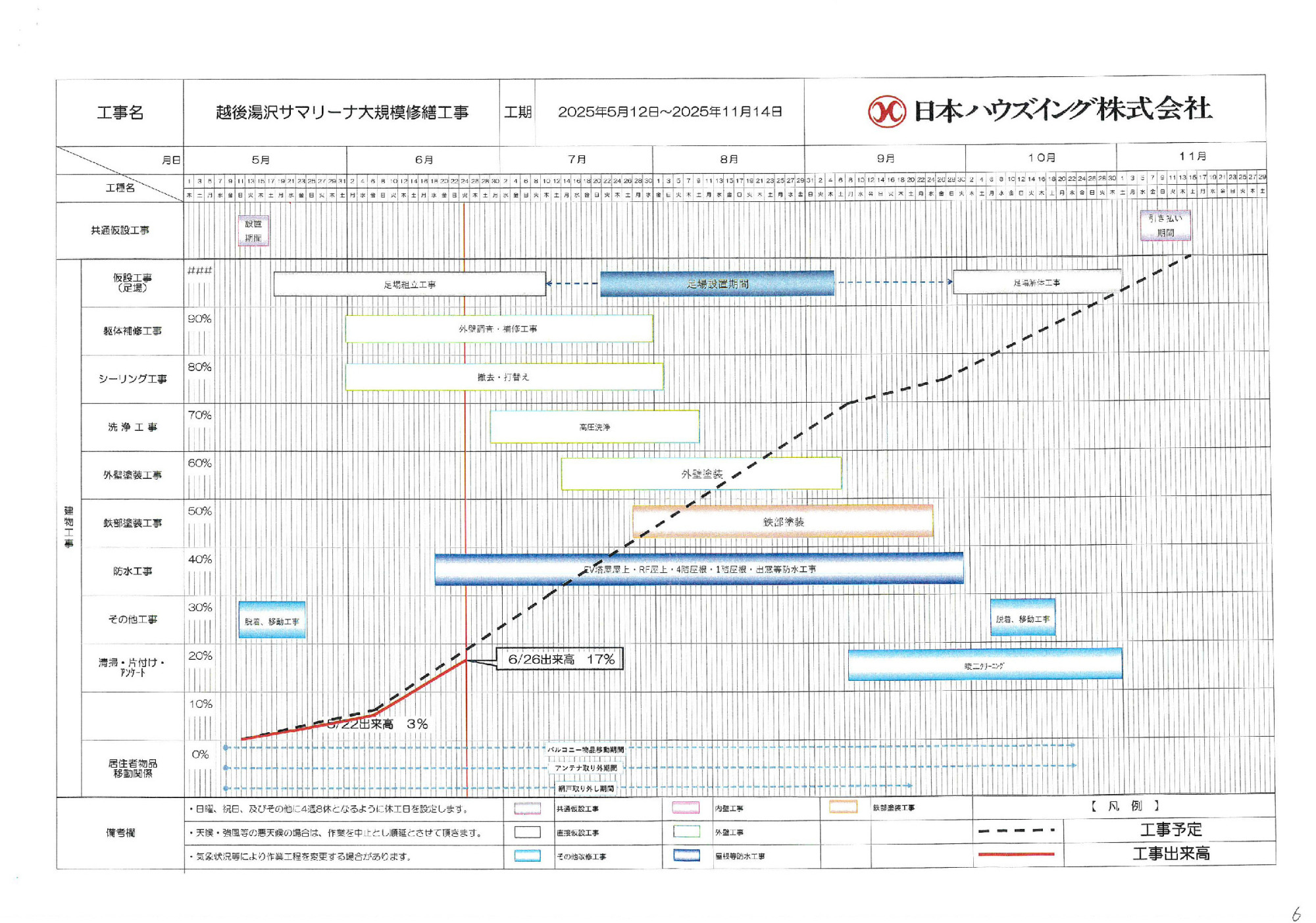

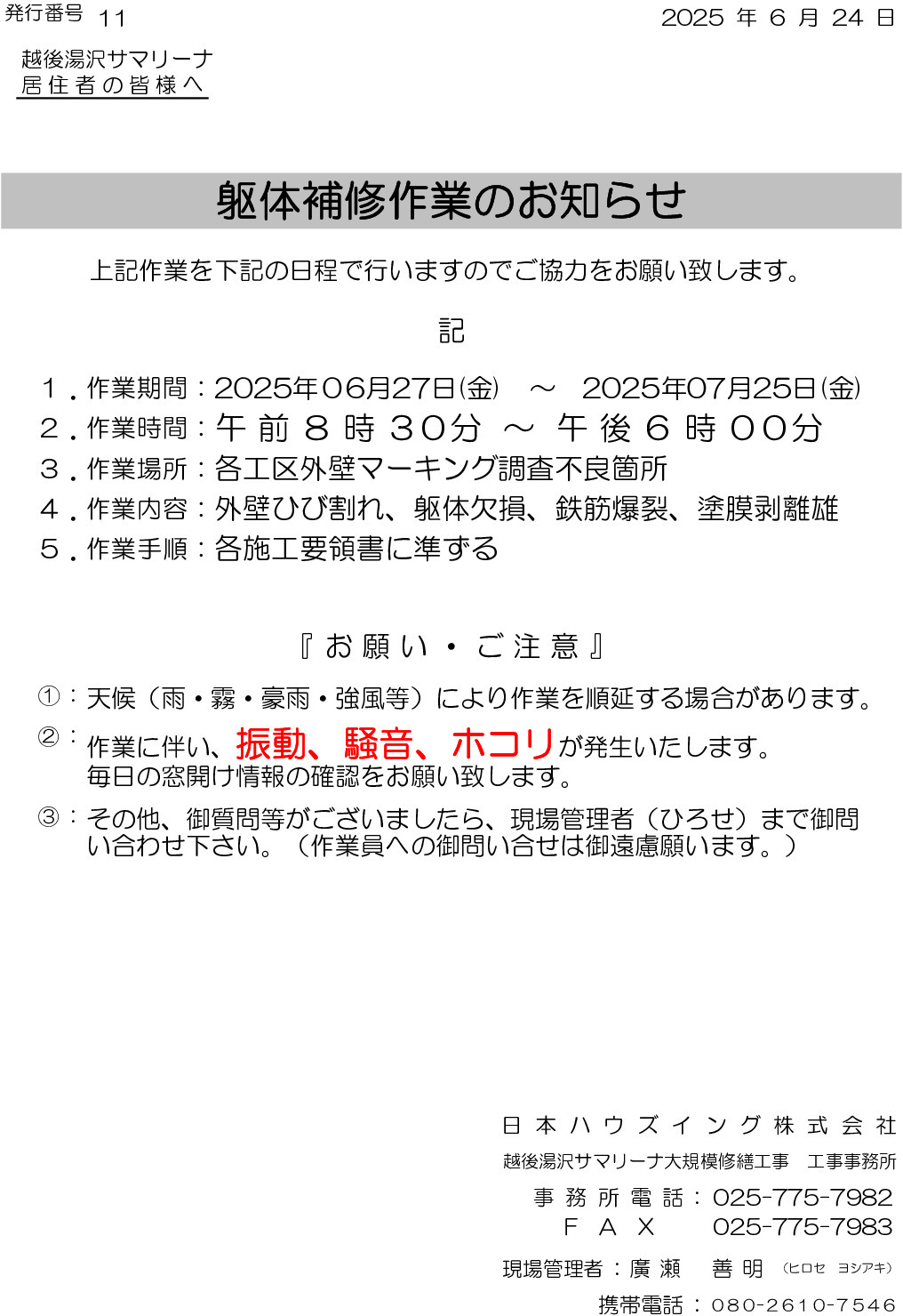

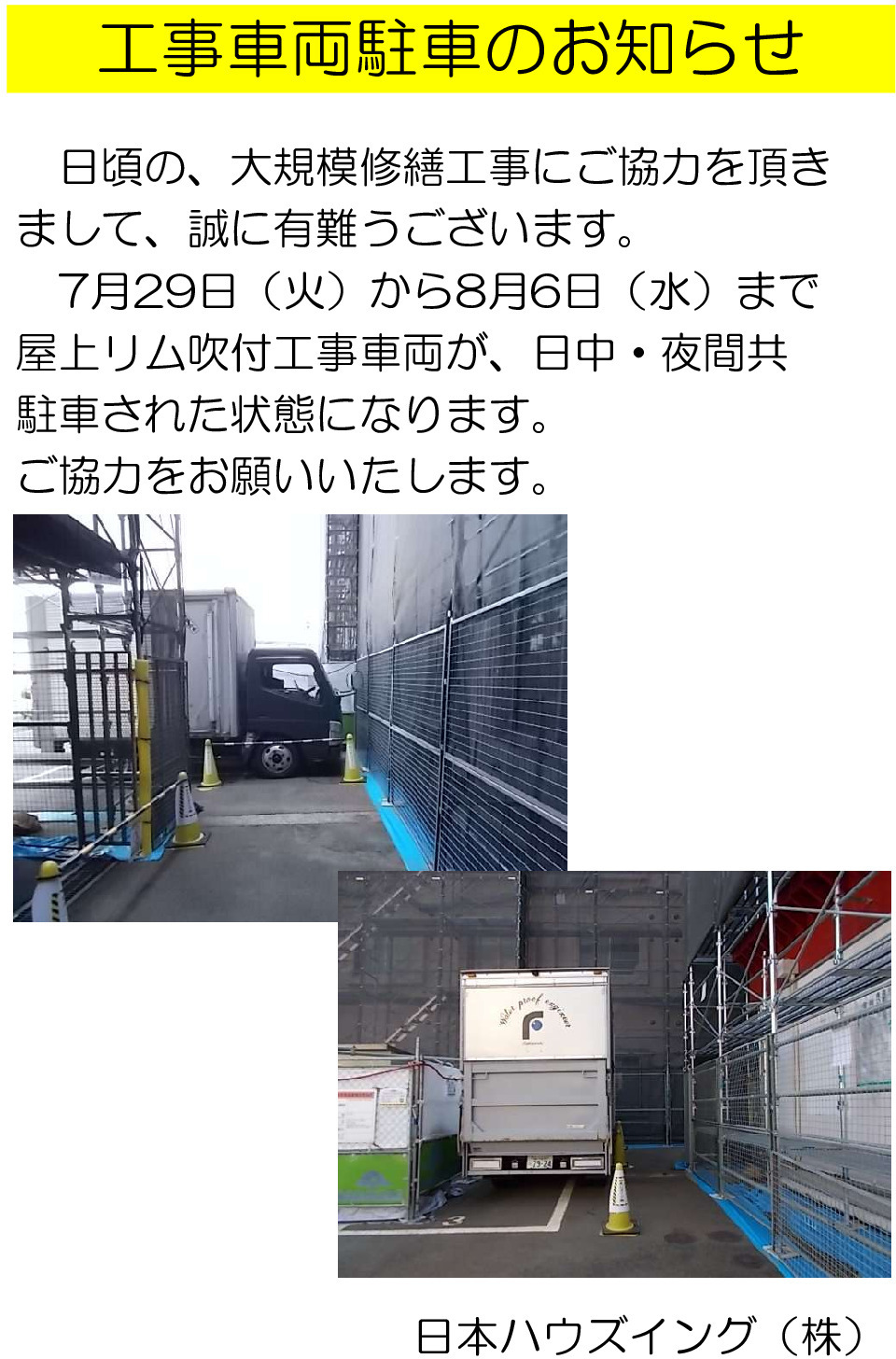

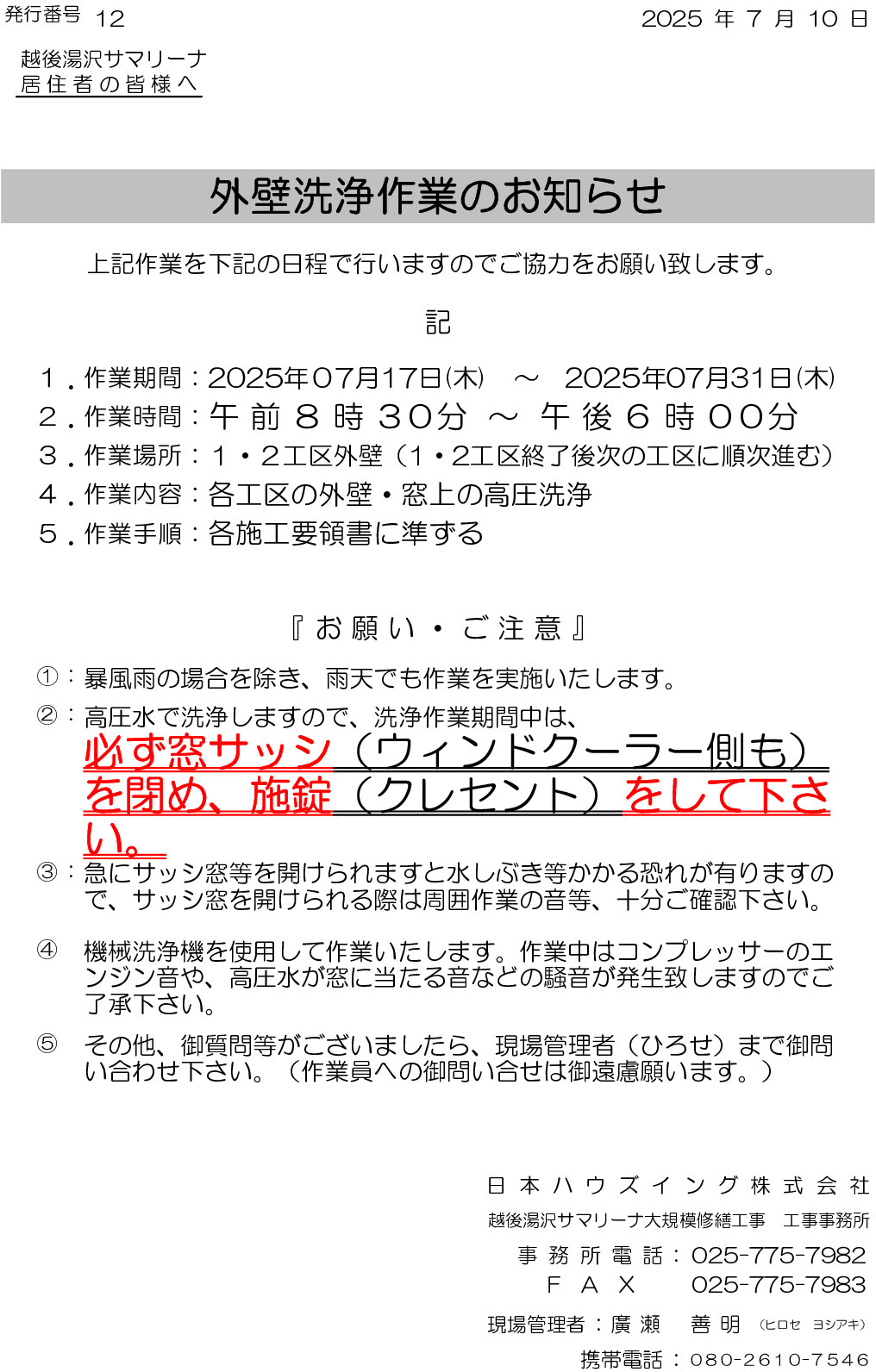

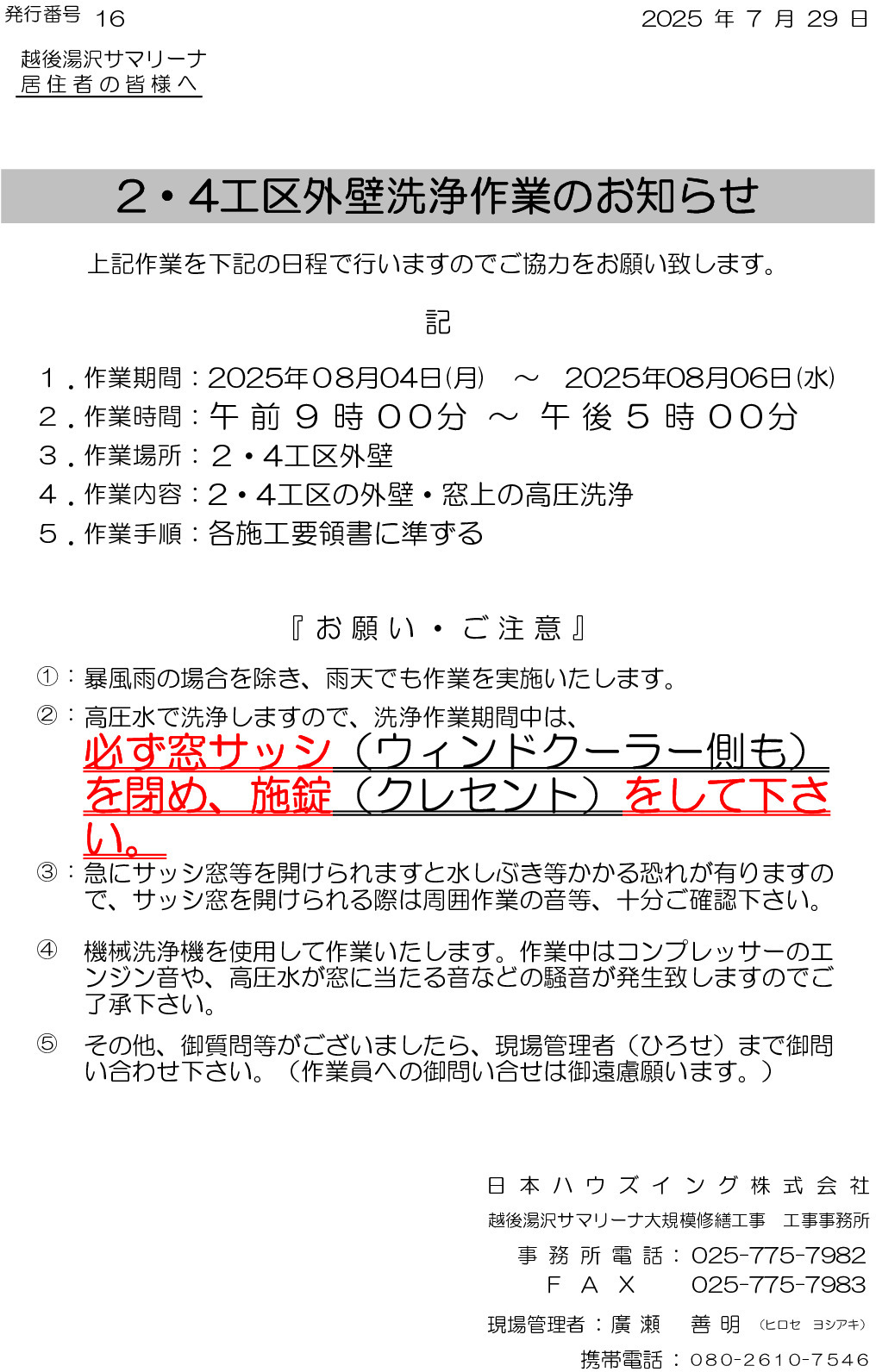

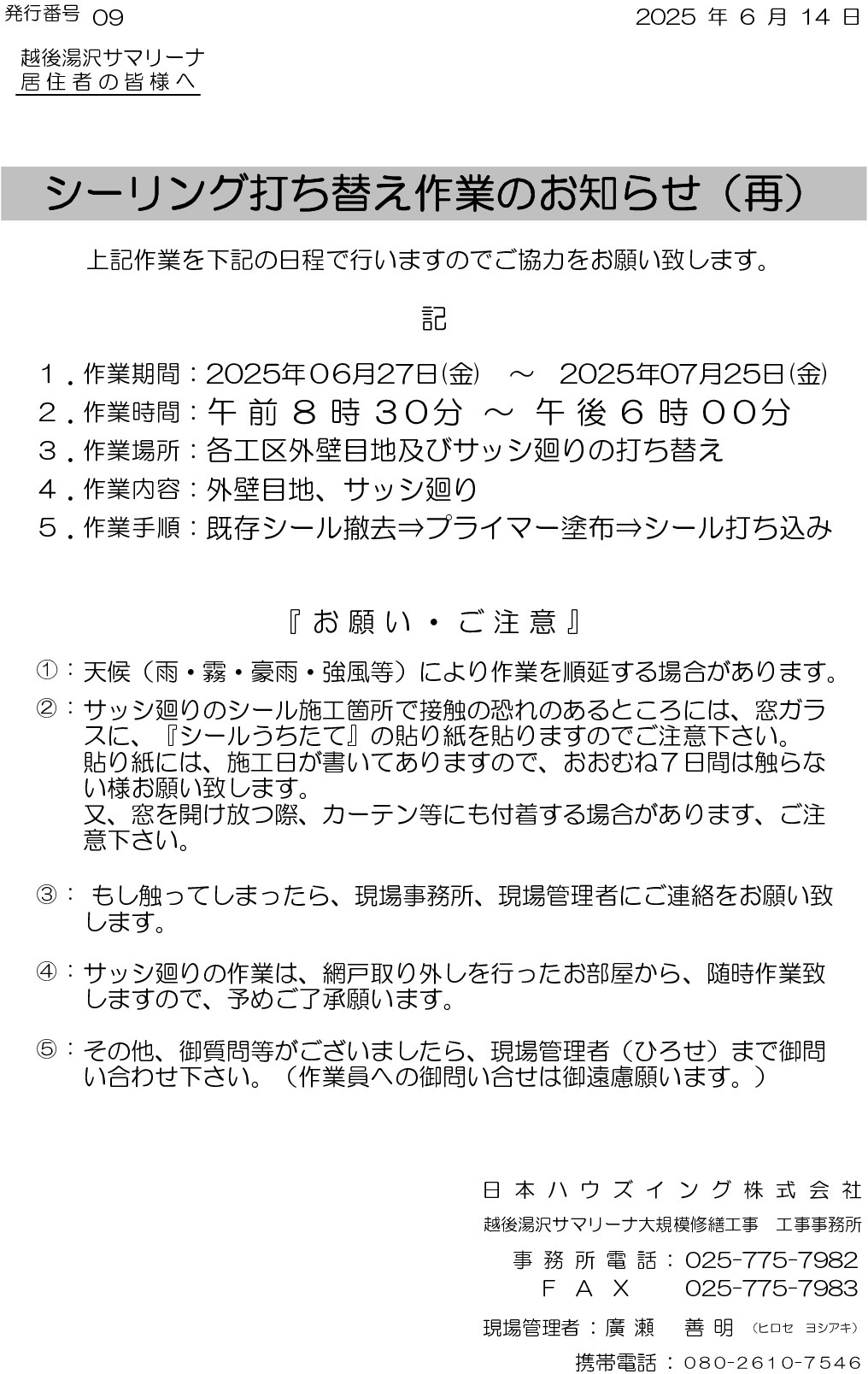

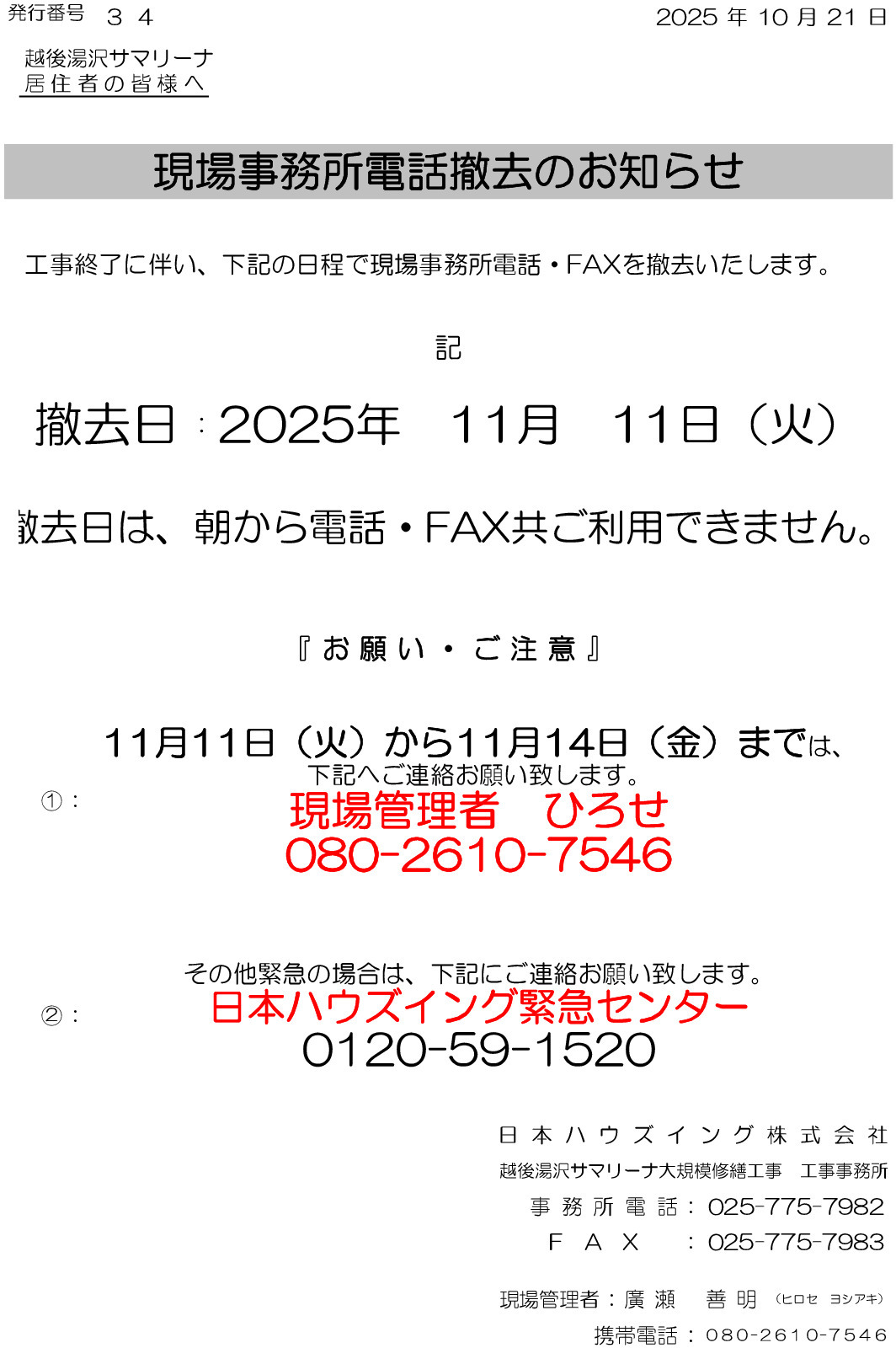

2025/10/24

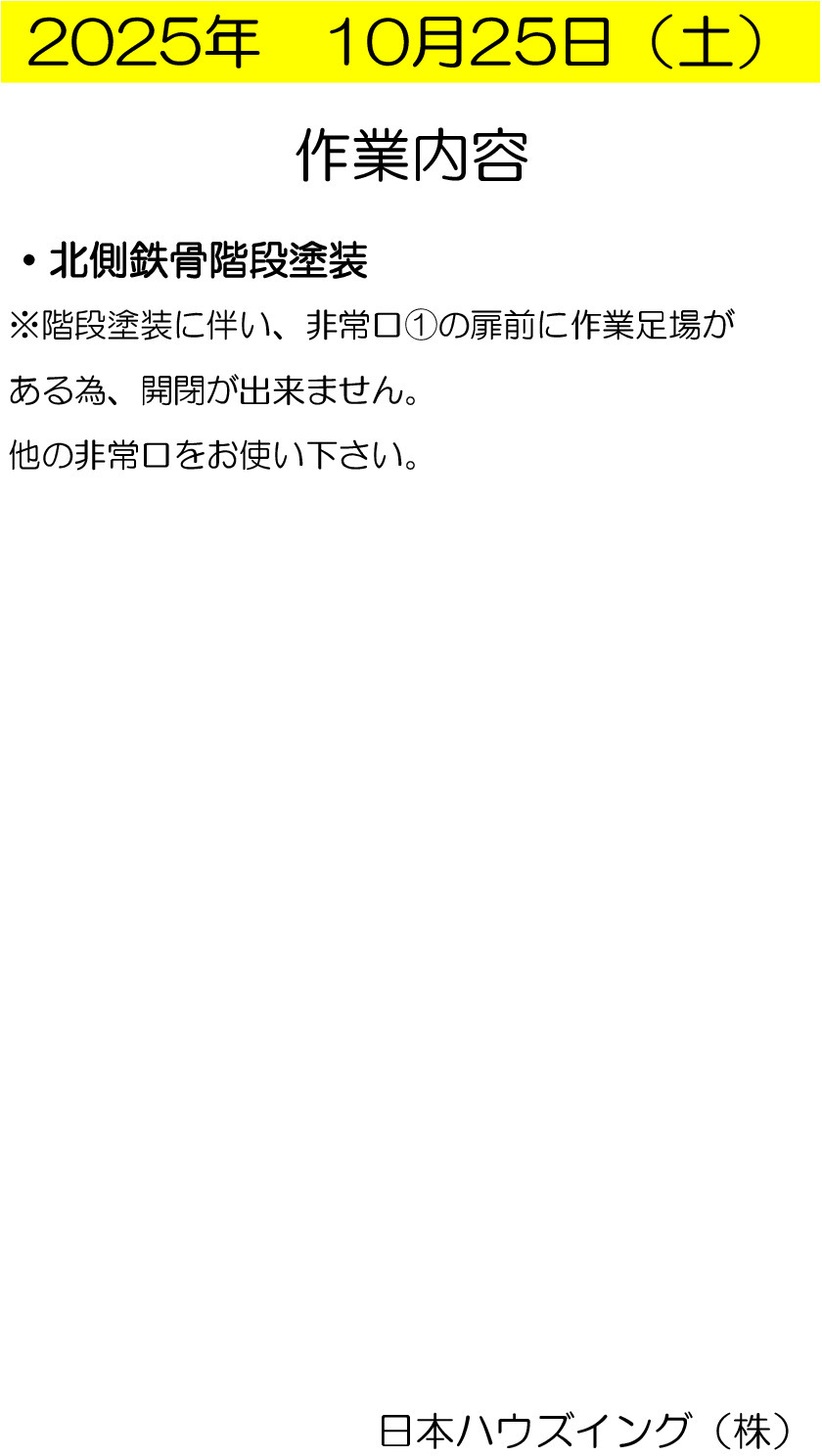

10月25日の作業内容
拡大する

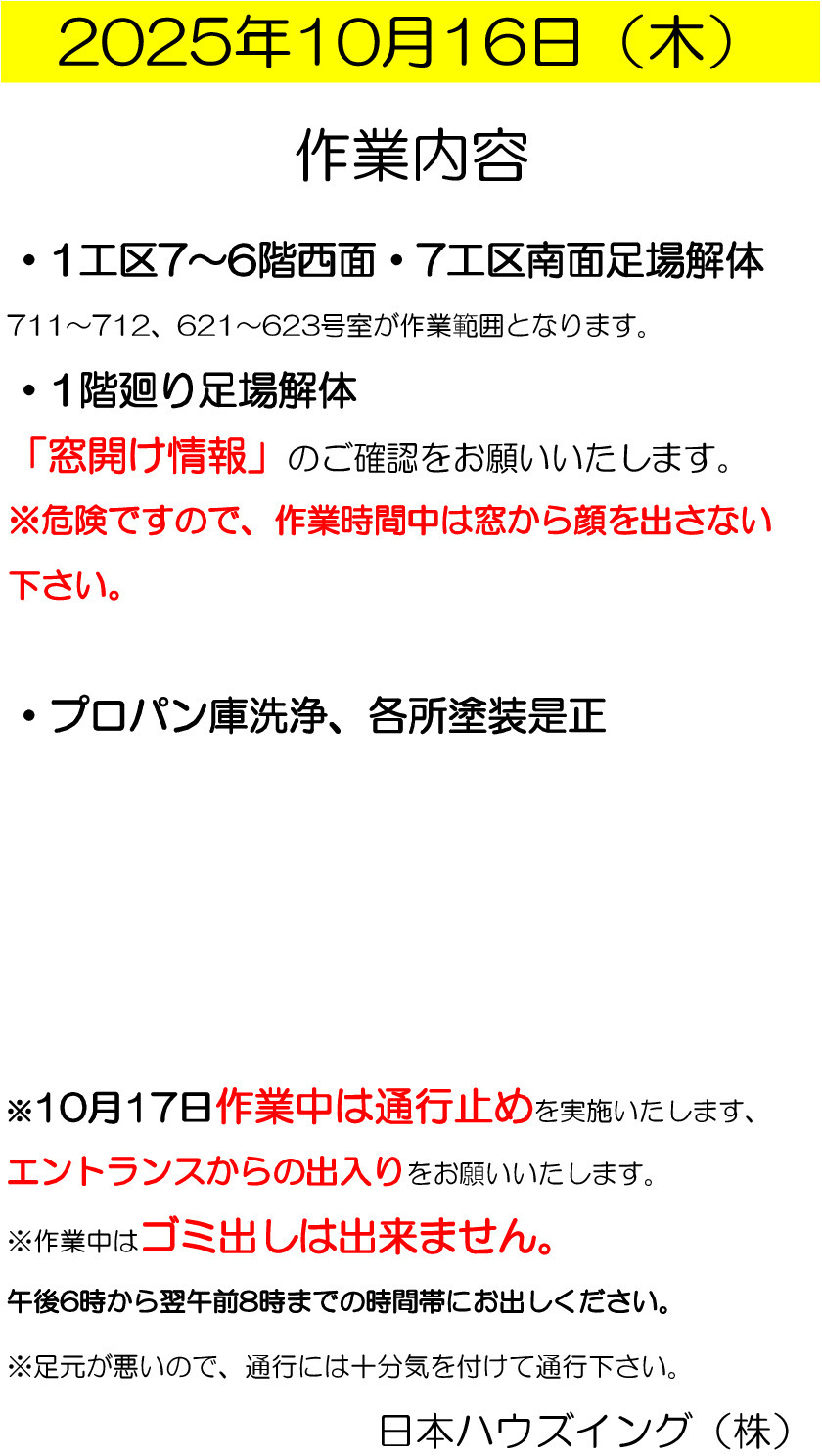

2025/10/15

10月16日の作業内容
拡大する
2025/10/06

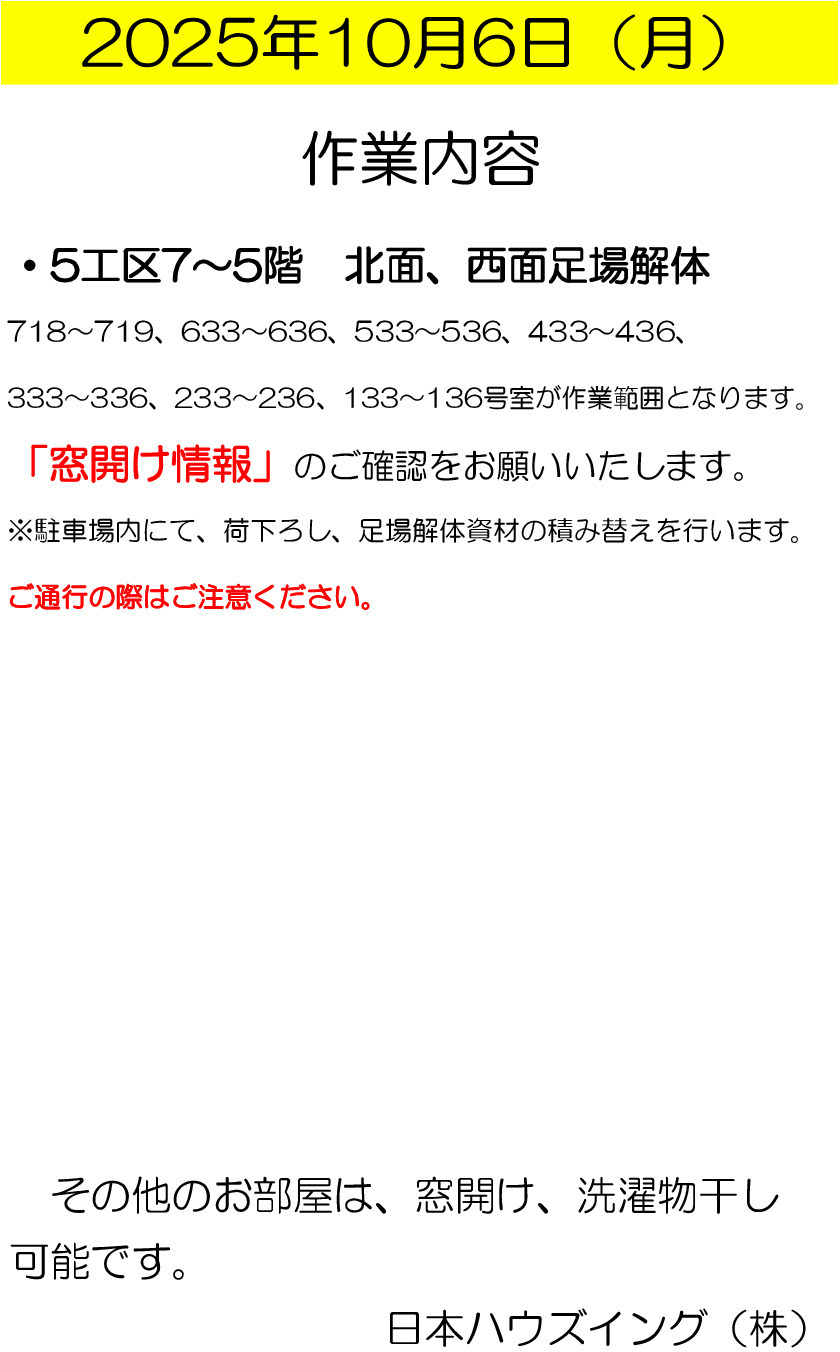

10月6日の作業内容
拡大する
2025/10/03

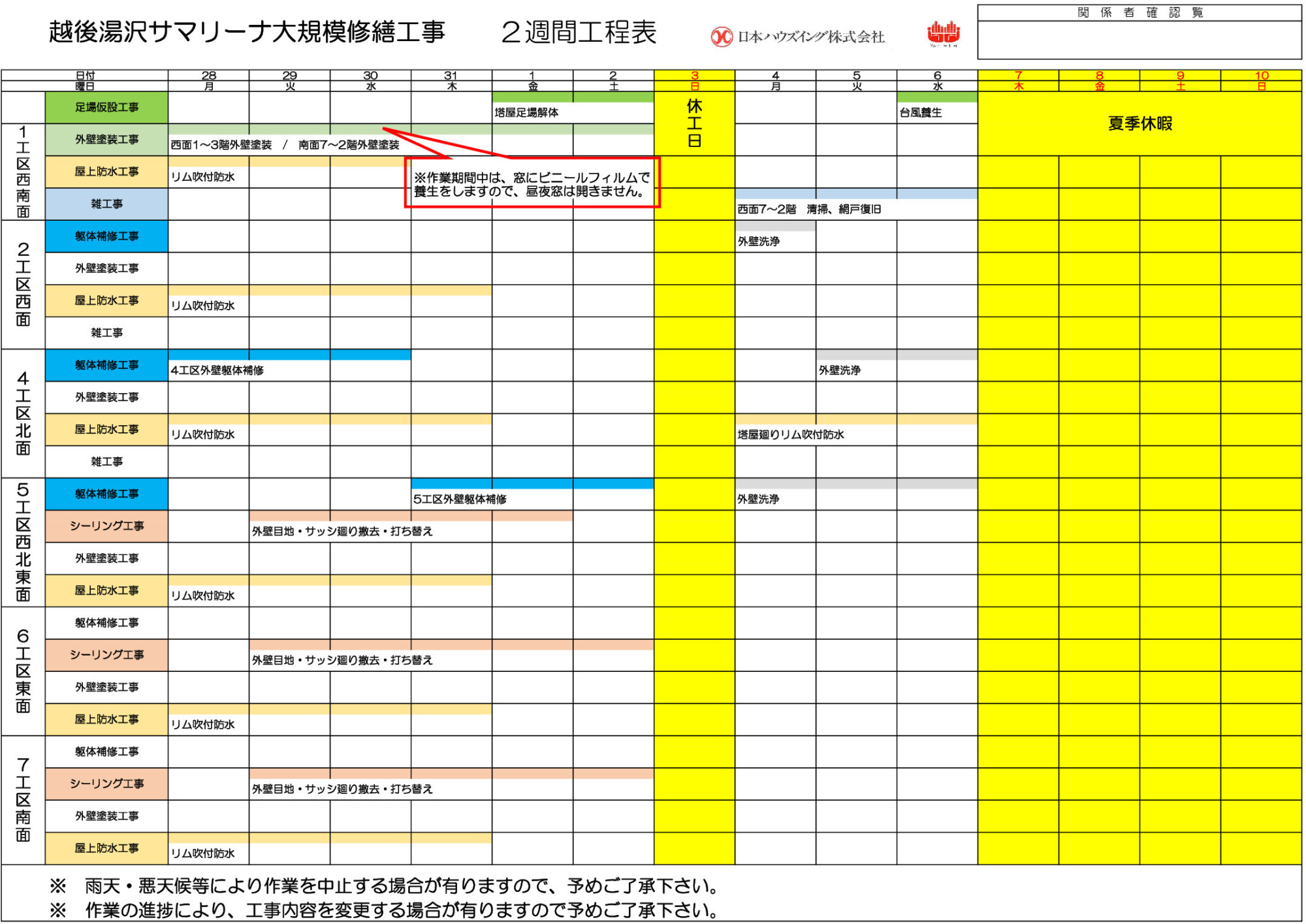

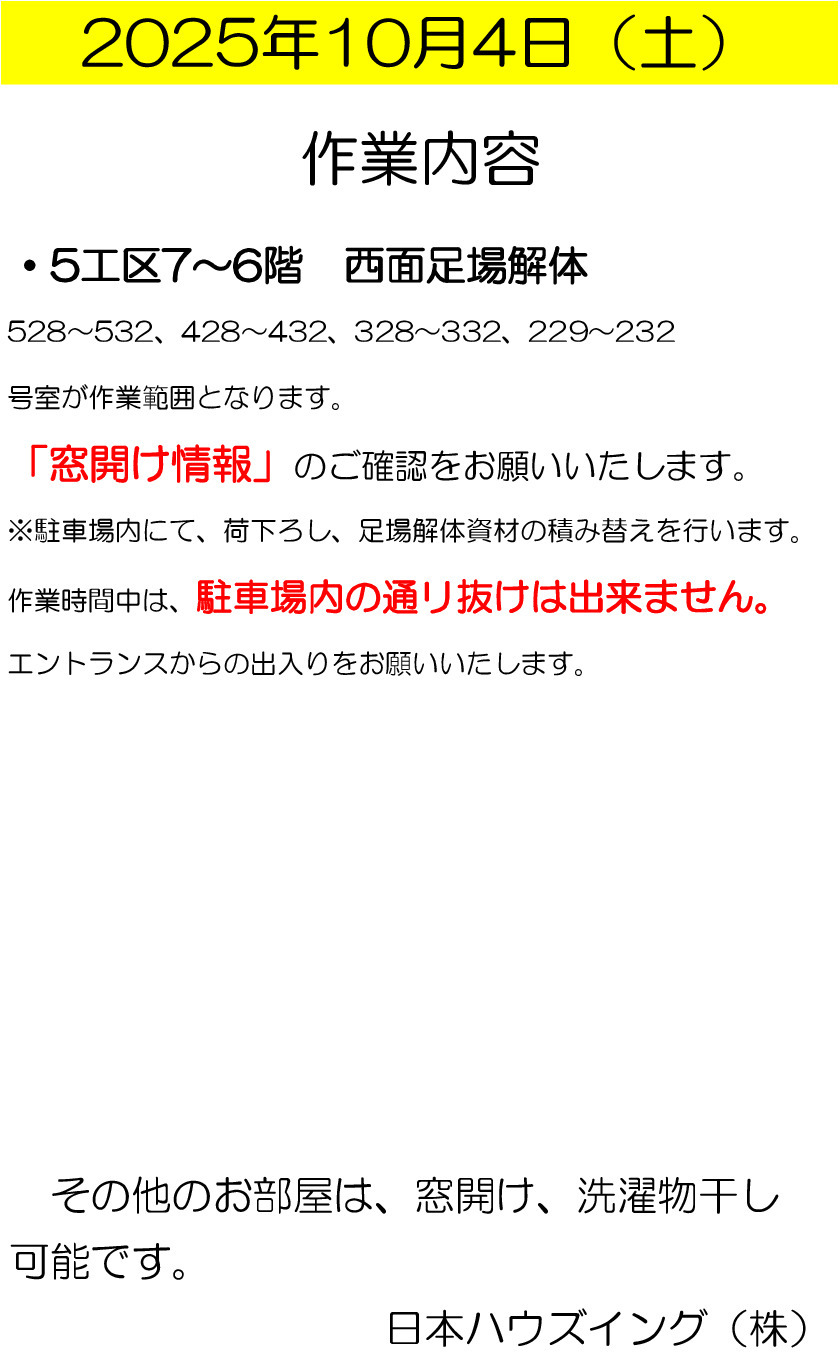

10月4日の作業内容
拡大する
2025/09/29

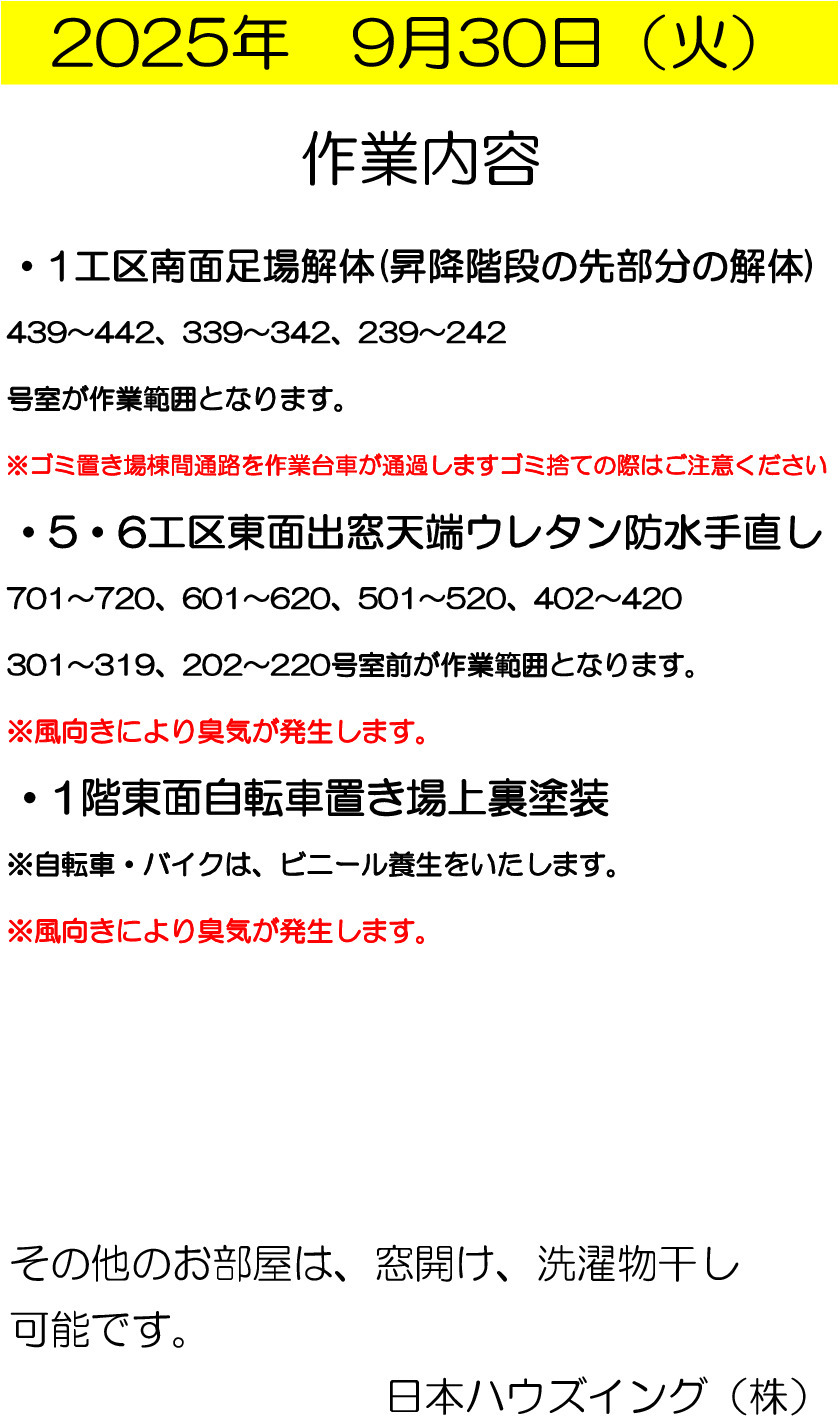

9月30日作業内容
拡大する
